建設工事進ちょく状況

今までの工事経過を役場屋上からの写真を使って紹介しています。

撮影日 平成20(2008)年4月3日

  上三川いきいきプラザが完成しました。6月1日にオープンしますので皆様のお越しをお待ちしています。(建物南西からの写真です。)

平成20(2008)年4月3日撮影

撮影日 平成20(2008)年3月17日

  建物本体工事及び外構工事が概ね100%完了しました。

  現在、機械設備や電気設備等の機会器具等の試運転を行っています。

  また、仕上げ状況の確認や詳細な補修を行っています。

平成20(2008)年3月17日撮影

撮影日 平成20(2008)年2月29日

  屋根や外壁等建物外部の仕上げ工事が完成しました。

  現在、床・壁・天井等の内部仕上げ工事を実施しています。

  また、外構工事においては、外周部の仮柵を撤去しながら、植栽工事等を実施しています。

平成20(2008)年2月29日撮影

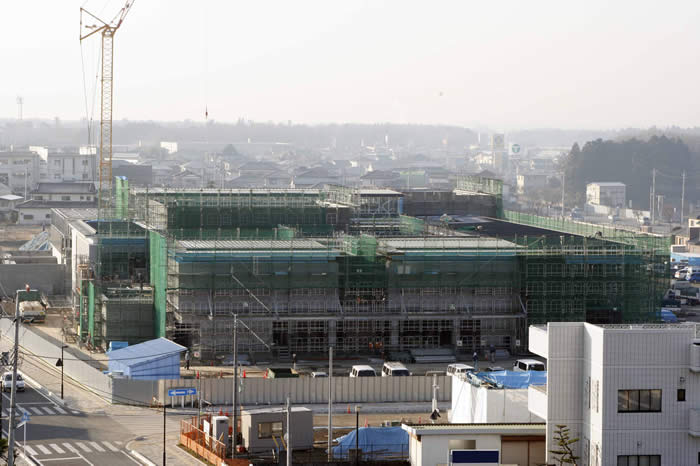

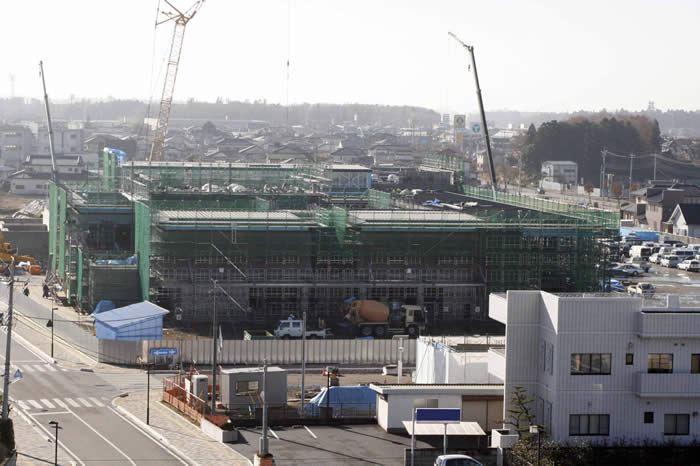

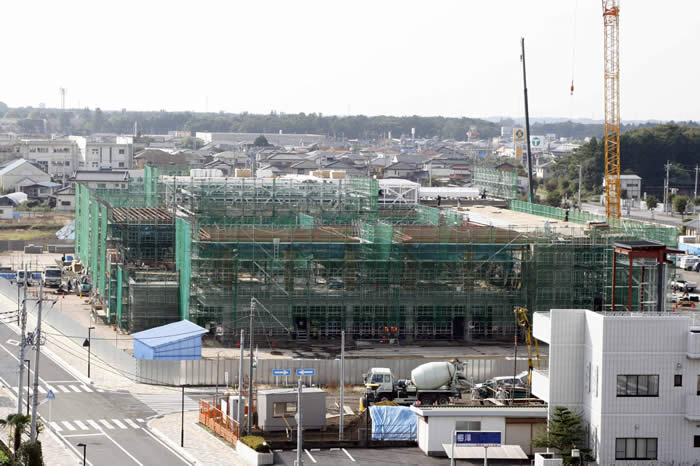

撮影日 平成20(2008)年2月15日

  外壁の仕上げ工事及び外部の鋼製建具(ガラスを含む)取付け工事も完了し、現在、内部の仕上げ工事や外構工事に着手しています。
平成20(2008)年2月15日撮影

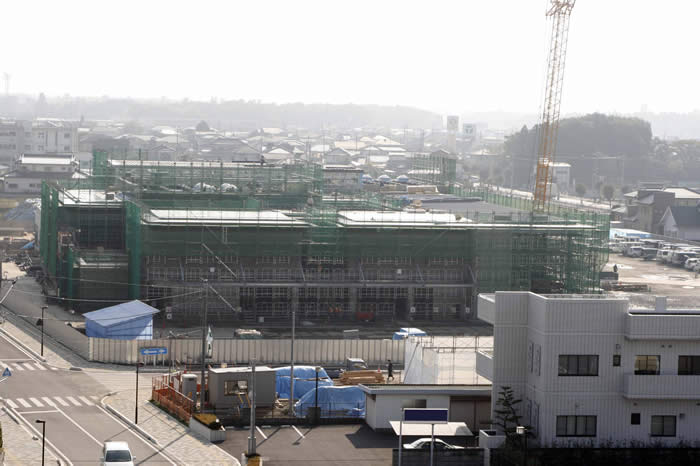

撮影日 平成20(2008)年2月1日

  屋根工事が完成し、外部の鋼製建具にガラスの取り付けも開始されました。

  外壁の仕上げ工事も概ね完了し、仮囲いや足場も解体され、外構工事の着手準備をしています。

平成20(2008)年2月1日撮影

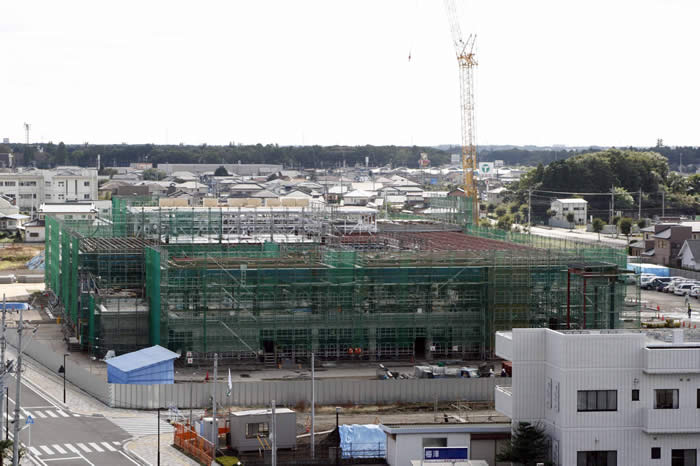

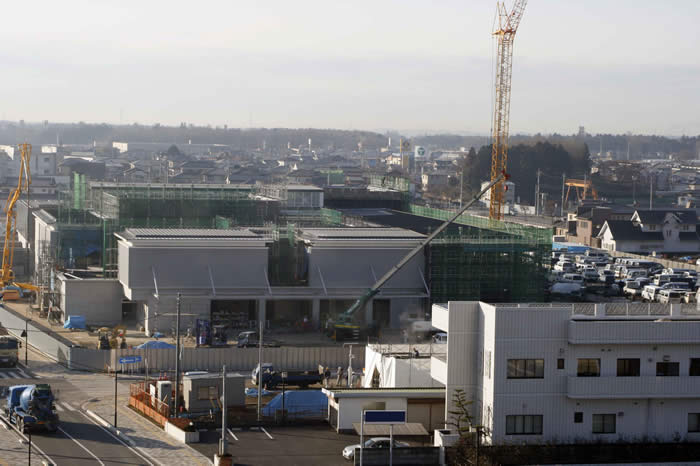

撮影日 平成20(2008)年1月15日

  屋根の仕上げ工事や外部の鋼製建具(ガラスは除く)の取り付けも完了し、外壁の仕上げ工事が開始されました。

  完了した部分より仮囲いや足場が解体されています。

平成20(2008)年1月15日撮影

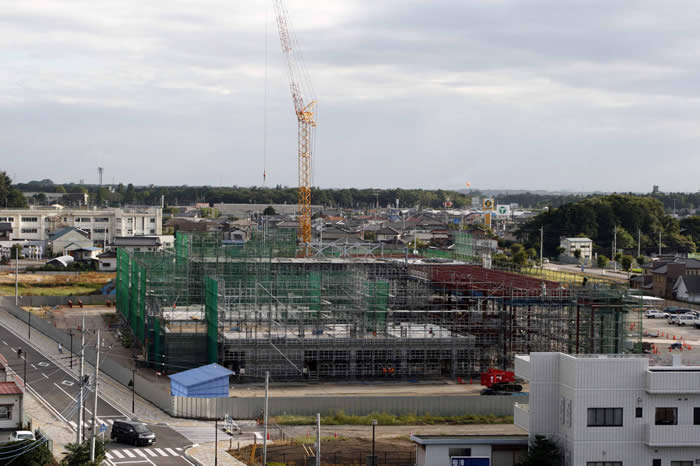

撮影日 平成19(2007)年12月27日

  屋根の仕上げ工事が概ね完了しました。

  外部の鋼製建具(ガラスは除く)等の取り付けが完了した部分より足場等が撤去されています。

平成19(2007)年12月27日撮影

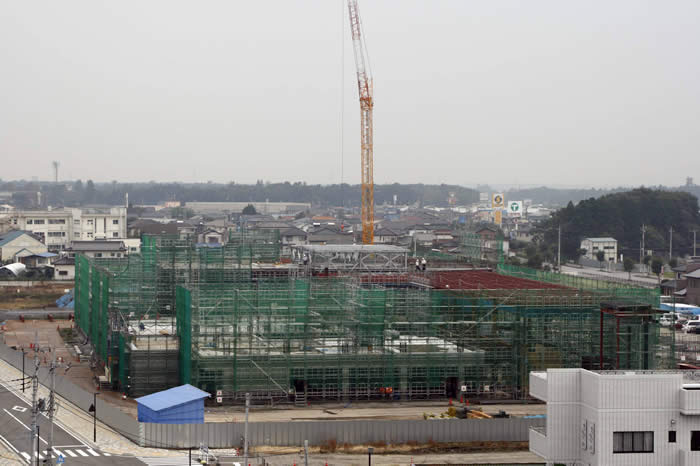

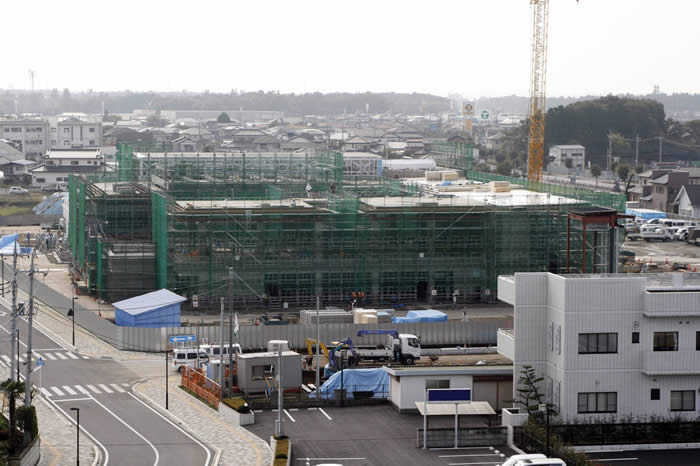

撮影日 平成19(2007)年12月14日

  屋根の仕上げ工事が開始され、全体の50%が完了しました。

  外部の鋼製建具(ガラスは除く)の取り付けも概ね完了しました。

平成19(2007)年12月14日撮影

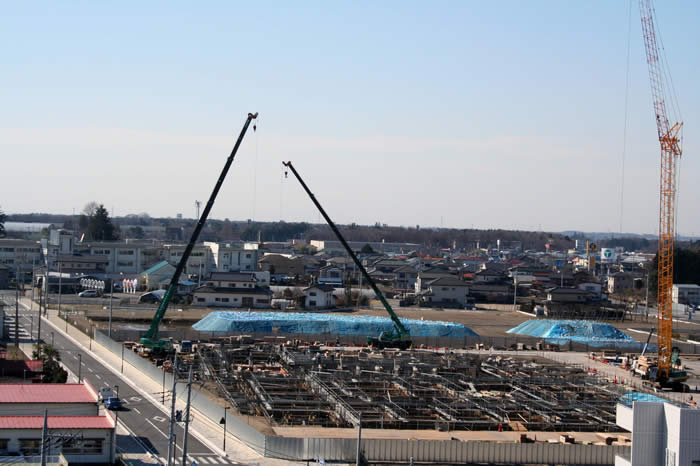

撮影日 平成19(2007)年11月15日

  屋根下地の施工が完了し、トップライト(天窓)の取り付けが開始されました。外部の鋼製建具の取り付けも順調に進んでいます。

平成19(2007)年11月15日撮影

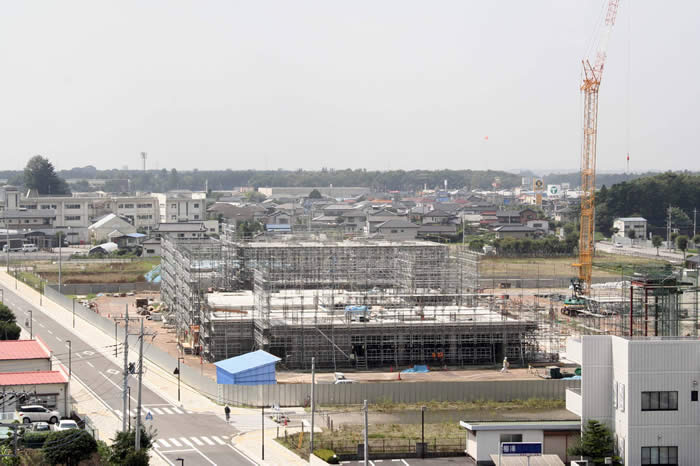

撮影日 平成19(2007)年11月1日

  建物躯体が完了し屋根下地の施工もほぼ完了し、外部鋼製建具等の取り付けが開始されました。
平成19(2007)年11月1日撮影

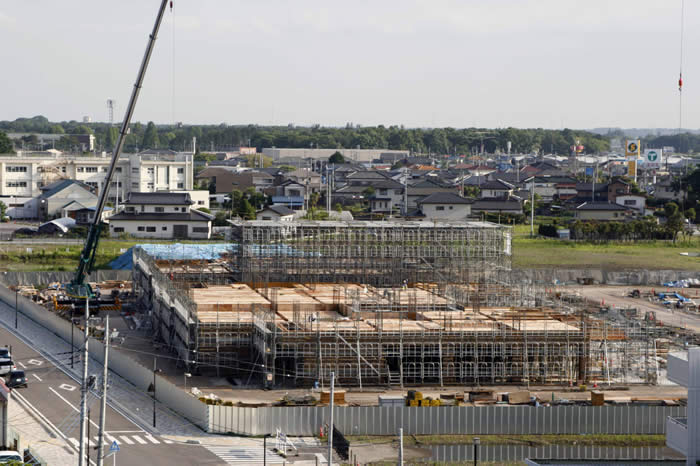

撮影日 平成19(2007)年10月17日

  鉄骨の建て方が完了し、2階躯体部分のコンクリート打設が完了したところです。エントランス(出入口部)からメインホール部の屋根の施工が始まりました。 平成19(2007)年10月17日撮影

撮影日 平成19(2007)年10月5日

  エントランス(出入口部)及びメインホール部分の鉄骨建て方が完了し、プール屋根部分や2階躯体部分の鉄骨建て方を実施しております。
平成19(2007)年10月5日撮影

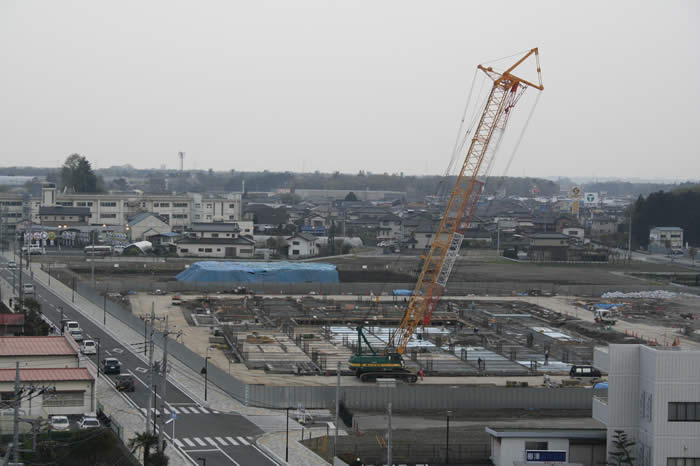

撮影日 平成19(2007)年9月14日

  エントランス(出入口部)及びメインホール部分の鉄骨建て方がおおむね完了し、現在プール屋根部分の鉄骨建て方を実施しています。
平成19(2007)年9月14日撮影

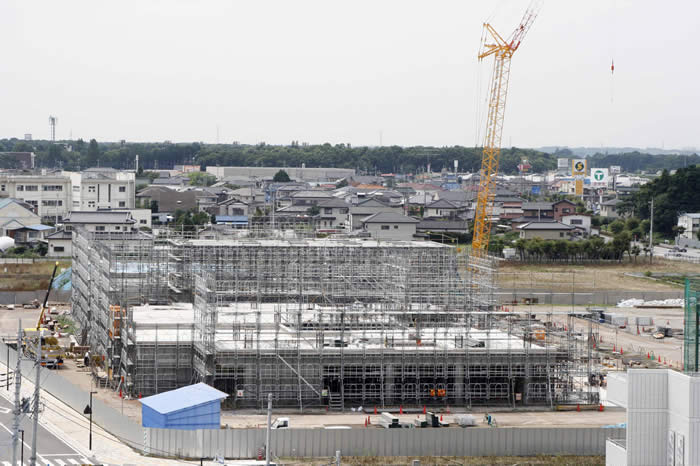

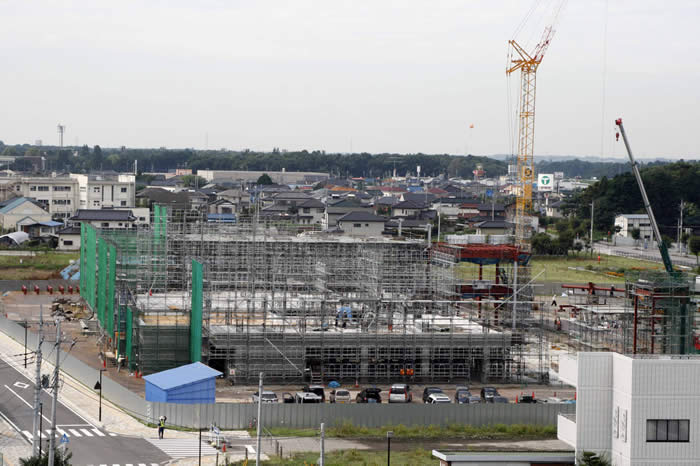

撮影日 平成19(2007)年9月4日

  南側エントランス(出入口部)よりメインエントランス(北側出入口部)に向かい鉄骨の建て方を実施しております。
平成19(2007)年9月4日撮影

撮影日 平成19(2007)年8月17日

  1階部分の型枠等が撤去され、鉄骨の建て方が開始されました。また、2階部分の施工準備のための外部足場の組み立ても近日中に完了する見込みです。

平成19(2007)年8月17日撮影

撮影日 平成19(2007)年8月1日

   建物内部の型枠、支保工等が撤去され、足場の組み立てがほぼ完了し、これから、2階部分の建物本体の施工及び鉄骨の建て方が始まります。
平成19(2007)年8月1日撮影

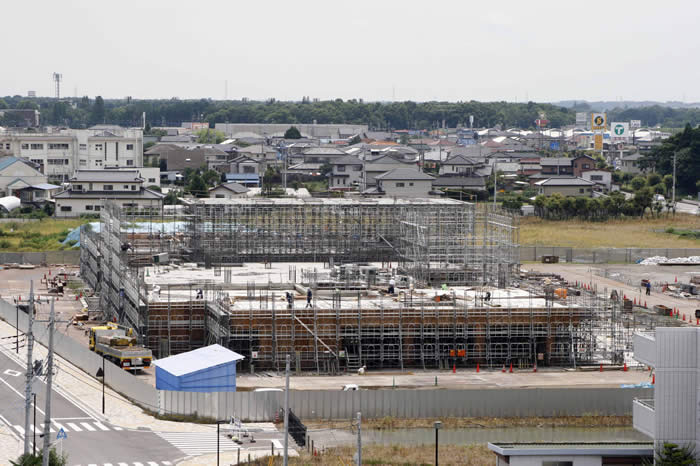

撮影日 平成19(2007)年7月20日

  2階の本体工事を実施するための準備として足場の組み立て作業をしているところです。
平成19(2007)年7月20日撮影

撮影日 平成19(2007)年7月5日

  2階のコンクリート床が完了し、2階の柱・壁の立ち上がりの工事をするところです。
平成19(2007)年7月5日撮影

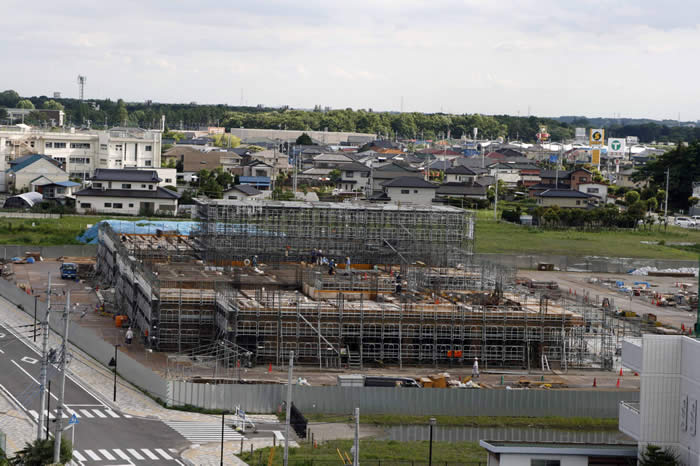

撮影日 平成19(2007)年6月15日

  1階部分の柱・壁の配筋及び型枠が完了し、2階部分の床配筋を実施しているところです。
平成19(2007)年6月15日撮影

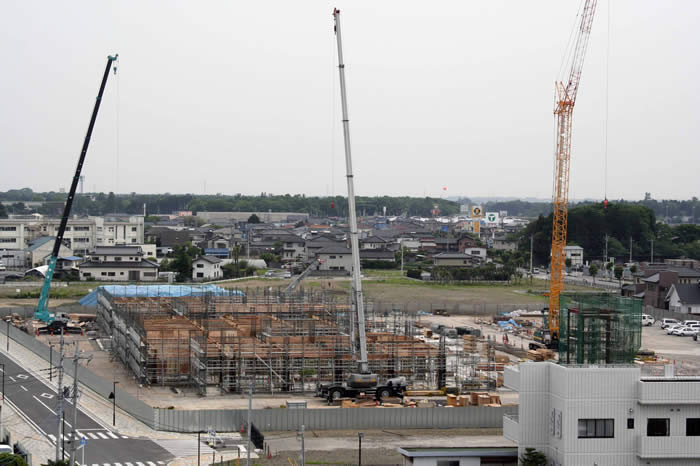

撮影日 平成19(2007)年6月1日

  1階部分の柱・壁等の配筋及び型枠が完了し、2階の床部分の配筋等の工事が始まるところです。
平成19(2007)年6月1日撮影

撮影日 平成19(2007)年5月16日

  1階の基礎・床が完了し、1階柱・壁の立ち上げ工事中です。
平成19(2007)年5月16日撮影

撮影日 平成19(2007)年4月27日

  1階の基礎・床が完了し、1階柱・壁の立ち上げ工事が始まりました。
4月27日撮影(仮称)上三川町総合保健福祉センター

撮影日 平成19(2007)年4月13日

  前回同様、基礎工事がかなり進み、1階部分の躯体工事が進められています。

平成19(2007)年4月13日に撮影した(仮称)総合保健福祉センター

撮影日 平成19(2007)年4月4日

  基礎工事がかなり進み、1階部分の躯体工事が進められています。

平成19(2007)年4月4日に撮影した(仮称)総合保健福祉センター

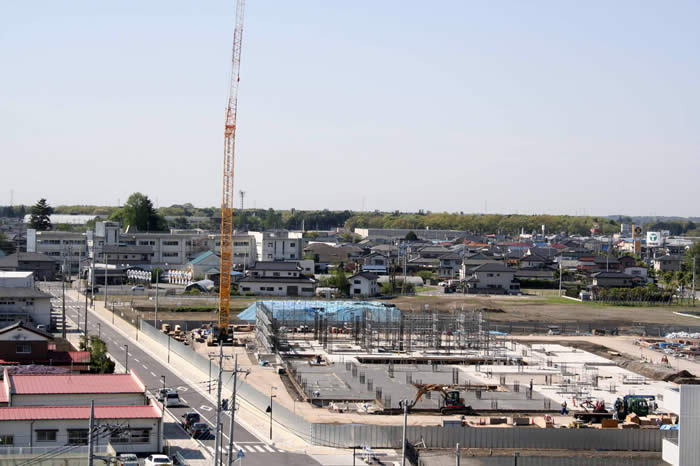

撮影日 平成19(2007)年3月14日

  現在、基礎及び地下部分の工事を進めており、建物全体の大きさが分かるようになりました。

  これから、1階部分の躯体工事が施行される状況です。

平成19(2007)年3月14日に撮影した(仮称)総合保健福祉センター

掲載日 平成25年4月5日 更新日 平成30年9月14日
【アクセス数
【このページについてのお問い合わせ先】
お問い合わせ先:
ORIGAMIのまちかみのかわ 健康福祉課 成人健康係
住所:
〒329-0696 栃木県河内郡上三川町しらさぎ一丁目1番地
電話:
0285-56-9133
FAX:
0285-56-6868
Mail:
(メールフォームが開きます)
